Tres proyectos viales ejecutados por la Municipalidad Provincial de Pacasmayo presentan retrasos, abandono de frentes de trabajo y ausencia de personal y maquinaria, según un informe de visita de control.

La Contraloría General de la República alertó sobre un déficit presupuestario y diversas irregularidades en la ejecución de tres obras viales de la Municipalidad Provincial de Pacasmayo, en el distrito de San Pedro de Lloc, cuyo presupuesto conjunto supera los S/ 22 millones.
De acuerdo con el Informe de Visita de Control N.° 011-2026-OCI/0421-SVC, correspondiente a una inspección realizada entre el 16 y el 20 de julio de 2026, los proyectos presentan situaciones que podrían poner en riesgo su continuidad y el cumplimiento de los objetivos previstos.
Detectan déficit en los primeros meses de ejecución
La Contraloría identificó diferencias entre los montos programados y los recursos certificados durante el primer mes de ejecución de las tres obras, correspondiente al periodo del 10 al 30 de abril.
En uno de los proyectos se había programado una ejecución de S/ 2.4 millones, pero se certificaron S/ 1.7 millones. En el segundo, se contemplaron S/ 2.2 millones y se certificaron S/ 2 millones, mientras que en el tercero se programaron S/ 3.3 millones y solo se certificaron S/ 1.9 millones.
Según el órgano de control, estas diferencias evidencian un déficit de recursos económicos que podría afectar el desarrollo de los trabajos.
Además, pese a que el plazo contractual establece que las obras deben culminar el 5 de noviembre de 2026, el consorcio ejecutor no había presentado a la municipalidad la valorización correspondiente al tercer mes de ejecución, junio.
La valorización correspondiente a mayo, por su parte, se encontraba observada por la entidad debido a que fue presentada de manera incompleta.
Contraloría constató abandono de obras

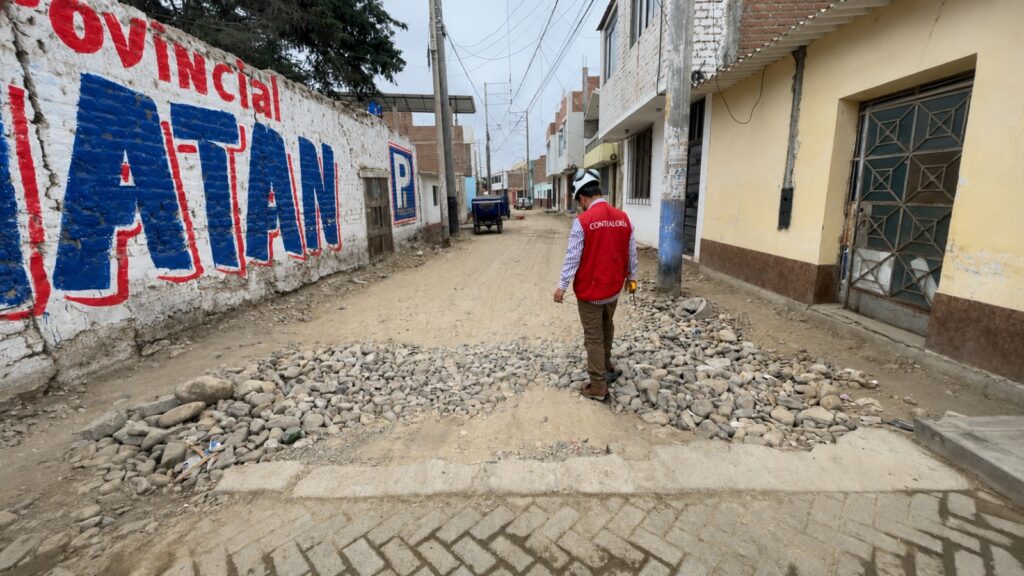

Durante las inspecciones físicas realizadas el 16 y 17 de julio, los auditores constataron el abandono de los frentes de trabajo y la ausencia de personal y maquinaria en las obras correspondientes al sector San Isidro – Segunda etapa y al centro poblado de San Pedro de Lloc.
En el proyecto ubicado en Cruce El Milagro, la Contraloría encontró actividad únicamente en uno de los frentes de trabajo. Sin embargo, parte de las labores que se ejecutaban correspondían al primer mes de obra, trabajos que ya habían sido valorizados y pagados.
Advierten trabajos consignados que no fueron ejecutados
Otro de los aspectos señalados en el informe está relacionado con el Cuaderno de Incidencias de Obra de las dos primeras intervenciones.
Según la Contraloría, tanto el consorcio ejecutor como el supervisor consignaron la realización de trabajos que, posteriormente, no fueron constatados durante las inspecciones físicas.
Asimismo, se detectó la ausencia de profesionales considerados claves para los proyectos, cuya permanencia física en las obras es obligatoria.
El órgano de control también advirtió deficiencias constructivas en las capas estructurales del pavimento, entre otras situaciones observadas durante la visita.
Alcalde deberá informar acciones correctivas
El informe fue comunicado al alcalde de la Municipalidad Provincial de Pacasmayo, a quien corresponde adoptar las acciones correctivas frente a las situaciones advertidas.
La autoridad municipal deberá comunicar a la Contraloría las medidas adoptadas dentro de un plazo máximo de cinco días hábiles, conforme a lo establecido en el informe de visita de control.
Las tres obras buscan mejorar la infraestructura vial del distrito de San Pedro de Lloc, por lo que las observaciones planteadas podrían comprometer tanto la continuidad de los trabajos como la finalidad pública de las inversiones.
