Contraloría advierte que la ejecución de la obra se realiza sin la presencia obligatoria de ingenieros especialistas, lo cual podría afectar la calidad y vida útil del corredor vial.

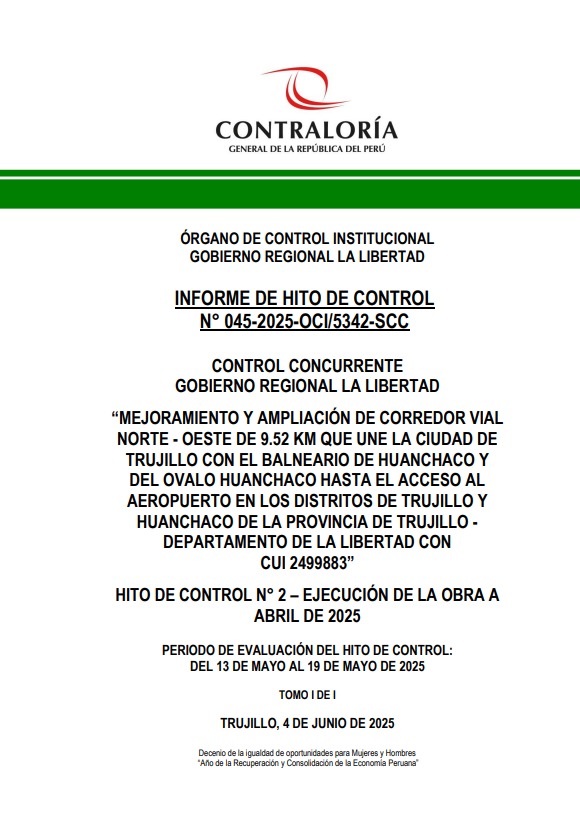

Un informe del Órgano de Control Institucional (OCI) del Gobierno Regional La Libertad reveló una situación adversa en la ejecución del proyecto “Mejoramiento y ampliación del corredor vial norte-oeste de 9.52 km” que conecta la ciudad de Trujillo con el balneario de Huanchaco y el acceso al aeropuerto. Según el documento, la obra —a cargo del Consorcio Vías Huanchaco— se está desarrollando sin la presencia del especialista en suelos y geotecnia ni del especialista en pavimentos, ambos integrantes del personal clave contratado.
La Contraloría señaló que esta omisión representa un incumplimiento de las obligaciones contractuales estipuladas en el contrato N.° 018-2025-GRLL-GRCO, firmado el 6 de marzo de 2025, el cual exige que dichos profesionales estén presentes durante los 720 días de ejecución del proyecto.
Durante una inspección física realizada el 8 de mayo de 2025, se constató la ausencia de ambos especialistas y no se halló registro de su asistencia en la obra. Esta situación, de acuerdo con el informe, podría comprometer la calidad estructural de la obra y su durabilidad a largo plazo.
Además, la Contraloría recordó que el contrato contempla penalidades económicas —de 0.5 UIT por cada día de ausencia de personal acreditado— y exigió a la entidad responsable adoptar acciones preventivas o correctivas en un plazo máximo de cinco días hábiles.
El proyecto vial, cuya inversión supera los S/ 146 millones, busca mejorar la conectividad entre Trujillo, Huanchaco y el aeropuerto, y se ejecuta bajo la modalidad de administración indirecta por contrata. La obra inició el 22 de marzo de 2025 y tiene como fecha de culminación prevista el 11 de marzo de 2027.
Hasta el momento, no se ha reportado públicamente la respuesta del Gobierno Regional respecto a esta advertencia.
