El órgano de control identificó trabajos inconclusos y deficientes, además del uso indebido de contratación por emergencia. Dos exfuncionarios y una exservidora tendrían presunta responsabilidad.

La Contraloría General de la República identificó deficiencias y un perjuicio económico de S/ 101 mil en el servicio de mantenimiento y acondicionamiento de la infraestructura del Hospital de Apoyo de Otuzco Elpidio Berovides Pérez, en la región La Libertad.

De acuerdo con el Informe de Auditoría de Cumplimiento n.° 028-2025-2-0640-AC, dos exfuncionarios y una exservidora de la Red Integrada de Salud de Otuzco (gestión 2023-2024) tendrían presunta responsabilidad civil y/o administrativa en el caso.

Deficiencias encontradas

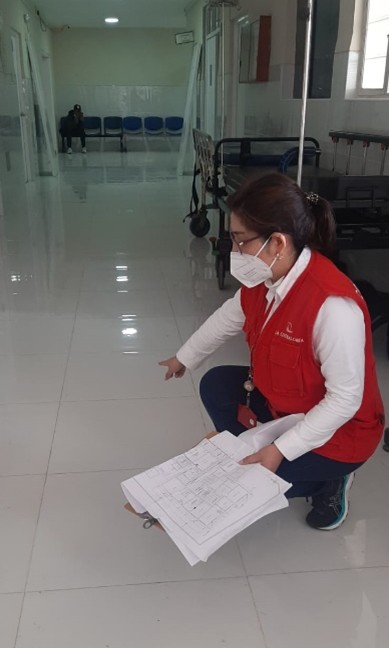

Las inspecciones realizadas en febrero y octubre de 2024 evidenciaron que:

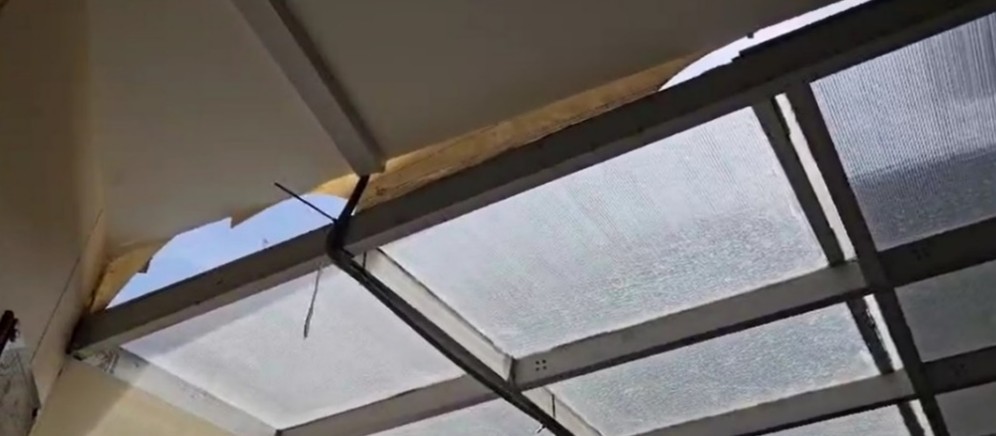

- Dos partidas fueron ejecutadas deficientemente, entre ellas la instalación de porcelanato antideslizante en pasadizos y escaleras, así como el reemplazo inadecuado de la cobertura de policarbonato en un patio cercano al lactario institucional.
- 29 partidas no fueron ejecutadas, como el movimiento de tierras para el cambio de tuberías de desagüe y ventilación, la renovación de accesorios en 12 baños del primer piso y la mejora de siete cajas de registro de desagüe en el exterior del nosocomio.
Asimismo, se verificó que se invocó indebidamente la causal de emergencia por acontecimiento catastrófico para justificar la contratación directa. A ello se suma que se otorgó la conformidad del servicio y se efectuó el pago pese a que los trabajos no estaban concluidos.

Plazos incumplidos
El servicio inició el 19 de diciembre de 2023 y debía concluir el 16 de febrero de 2024, sin embargo, fue entregado fuera del plazo contractual.
Transparencia
Los hallazgos forman parte del periodo auditado entre el 14 de septiembre de 2022 y el 31 de enero de 2024. El informe completo está disponible en el Buscador de Informes de Control a través de la web institucional de la Contraloría (www.gob.pe/contraloria).
